Опалубка фундамента, особенности сборки

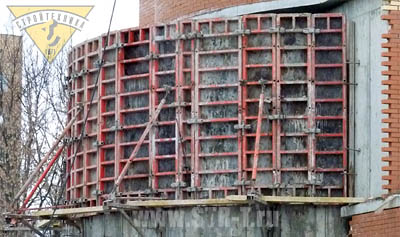

Щитовая ОпалубкаСборку опалубочных форм тяжелых ступенчатых фундаментов (объемом до 100 м3) можно производить без поддерживающих строительных лесов, используя несущие балки. Процесс сборки проходит в следующем порядке: Собирают на спланированной грунтовой площадке нижний короб из несущих балок. На балки нижнего короба навешивают щиты с помощью натяжных крюков. Доборы из досок (если длина ступени фундамента некратна длине щитов) крепят к деревянным бобышкам, забитым между швеллерами поясов балок. На ребра щитов короба наносят клеевой краской риски, обозначающие положение осей, устанавливают собранный короб опалубки нижней ступени с помощью универсальной траверсы на подготовленное основание фундамента. Противоположные панели второго и последующих коробов соединяют стяжками и закрепляют их клиновыми зажимами. Количество стяжек определяется расчетом. На каждую пару панелей короба должно приходиться не менее двух стяжек. Если высота ступеней фундамента больше 500 мм, опалубочные короба вышерасположенных ступеней устанавливают на прокладки, прикрепленные к несущим балкам нижнего пояса. Щиты первого яруса подколонника крепят к балкам натяжными крюками, между собой — пружинными скобами. Затем устанавливают монтажные уголки и соединяют их со щитами пружинными скобами или крюками; устанавливают (если необходимо) щиты второго яруса. С помощью натяжных крюков закрепляют схватки, соединяемые между собой «в мельницу», устанавливают стяжками и закрепляют их клиновыми зажимами.

При использовании каркасных щитов опалубку ленточного фундамента постоянного поперечного сечения собирают в приведенном ниже порядке. Устанавливают маячные щиты опалубки по обе стороны фундамента через 3 - 4 м. Шаг маячных щитов должен быть кратным ширине или длине применяемых щитов. Закрепляют маячные щиты временными подкосами и распорками. Соединяют маячные щиты со схватками натяжными крюками и устанавливают инвентарные подкосы с винтовыми домкратами. Маячные щиты соединяют стяжками, которые закрепляют клиновыми зажимами. Все остальные щиты прикрепляют к схваткам натяжными крюками или соединяют пружинными скобами или крюками. С помощью пружинных скоб или крюков крепят очередные щиты. После установки нескольких щитов опалубки для фундамента (общей длиной по фронту на 2 - 3 м) на них навешивают схватки и устанавливают инвентарные подкосы. Опалубочные панели соединяют стяжками, закрепляемыми клиновыми зажимами, и устанавливают временные распорки.

Опалубку ленточного фундамента переменного (ступенчатого) сечения собирают по двум технологическим схемам.
Схема 1. Устанавливают опалубку нижней ступени и бетонируют фундамент, а затем на затвердевший бетон ставят опалубку второй ступени.
Схема 2. Собирают монолитную опалубку на всю высоту фундамента. Устанавливают опалубку нижней ступени. На щиты нижней ступени укладывают железобетонные перемычки сечением 100х140 мм через 3 - 3,6 м. Наносят на железобетонные перемычки риски, обозначающие положение внутренней поверхности опалубки второй ступени. Устанавливают нижние схватки опалубки второй ступени, отступив от рисок на перемычках на расстояние, равное толщине щита. На нижние схватки навешивают щиты второй ступени и закрепляют их натяжными крюками. Щиты соединяют друг с другом пружинными скобами, кляммерами и шпонками. Устанавливают через 3 - 4 м временные распорки опалубки второй ступени и закрепляют второй ряд схваток натяжными крюками. Противоположные стенки опалубки второго яруса соединяют между собой стяжками с клиновыми зажимами. Разбирают щитовую опалубку ленточного фундамента в обратном порядке. Сборку и разборку опалубки ленточного фундамента выполняет звено из двух опалубщиков. Ленточные фундаменты значительной протяженности разбиваются на отдельные захватки. Установку опалубки высоких фундаментов выполняет звено из четырех человек (основных рабочих). Подноску щитов и элементов крепления и раскладку их у бровки котлована заранее производят подсобные рабочие.
